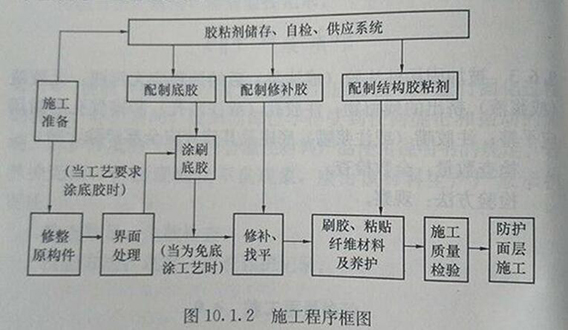

关于碳纤维布加固的施工流程大家都很清楚,但使用同样的施工流程,为什么你的工程加固效果却不好呢?今天小编来说说碳纤维布加固施工中要注意的这6点。下文说明依据:GB50550-2010《建筑结构加固工程施工质量验收规范》。
一、混凝土基材修补,对于结构截面的棱角应该打磨成圆弧半径不大于25毫米的圆角,保持混凝土表面干净、干燥。混凝土的表层含水率不得大雨6%,施工期应用含水率测定仪检测。
二、粘帖碳纤维布刷胶,配有底胶的,必须先刷底胶,达到指干在进行面胶作业,底胶指干未能及时作业,必须等到12小时后在粘帖碳纤维布。底胶作业,不得擅自免去底胶,底胶不得擅自添加稀释剂,改变粘稠度。免底涂浸渍胶除外。
三、粘帖碳纤维布时,表面必须充分展平、不得有褶皱,铺层均匀压实,无气泡发生。多层粘帖时,必须在本层碳纤维布达到指干时再进行下一层作业,延误时间超过1小时,等待12小时后在作业。
四、粘帖碳纤维布施工后,静止7天,待完全固话后,检查有无出现空鼓现象,单个空鼓面积不得大雨10000平方毫米,允许采用注射法充胶进行修复。若单个空鼓面积大于10000平方毫米,应该切除重新粘帖碳纤维布,顺着手里方向达接处不小于200毫米,如果粘帖层数超过3层,搭接处不小于300毫米,非受力方向搭接处不小于100毫米。
五、这里有一个非常重要的一点,就是涂胶层,有的客户为了节约成本,用胶量很少,这个是不对的,对碳纤维布胶层应该控制在1.5毫米,浮动0.5毫米。
六、现场检验加固材料与混凝土正拉粘结强度的合格指标:
当然还有一个重要的点,就是选择一个好的碳纤维布生产厂家。
