灌缝胶如何施工?有哪些注意事项?

返回列表 来源:极悦
扫一扫!灌缝胶如何施工?有哪些注意事项?扫一扫!
浏览:- 发布日期:2019-03-31 15:17:50【

上期节目中给大家介绍了灌缝胶的分类和特点,有很多小伙伴们都在后台问灌缝胶如何操作,网上关于灌缝胶的建筑加固施工案例有很多,但是施工工艺参差不齐,小伙伴们很难找到一个可参考的标准,小曼根据极悦团队多年施工经验,给大家总结出以下施工流程,希望能帮到大家。

灌缝胶

灌缝胶

施工步骤(高压灌注):

1、清理

详细检查、分析渗漏情况,确定灌胶孔位置及间距。清理干净需要施工的区域,凿除混凝土表面析出物。

2、钻孔

使用电锤等钻孔工具沿裂缝两侧进行钻孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔深度≦结构厚度的2/3,钻孔必须穿过裂缝。但不得将结构打穿(壁后灌胶除外)钻孔与裂缝间距≦1/2结构厚度。钻孔间距20cm~60cm。

3、埋嘴

在钻好的孔内安装灌胶嘴(又称之为止水针头),并用专用内六角扳手拧紧,使灌胶嘴周围与钻孔之间无空隙。

4、洗缝

用高压清洗机以3Mpa的压力向灌胶嘴内注入洁净水,观察出水点情况,并将缝内泥污清洗干净。

5、封缝

将洗缝时出现污水的裂缝表面用找平胶进行封闭处理,目的是在灌胶时不跑胶。

6、灌胶

使用高压灌胶机向灌胶孔内灌注灌缝胶。立面灌胶顺序为由下向上;平面可从一端开始,单孔逐一连续进行。当相邻孔开始出胶后,保持压力3~5分钟,保障缝里的水能排净,即可停止本孔灌胶,改注相邻灌胶孔。

7、拆嘴

灌胶完毕,确认不漏24小时后可去掉或敲掉外露的灌胶嘴。清理干净已固化的溢漏出的灌胶液。

8、封口

用找平胶进行灌胶口的修补、封口处理。

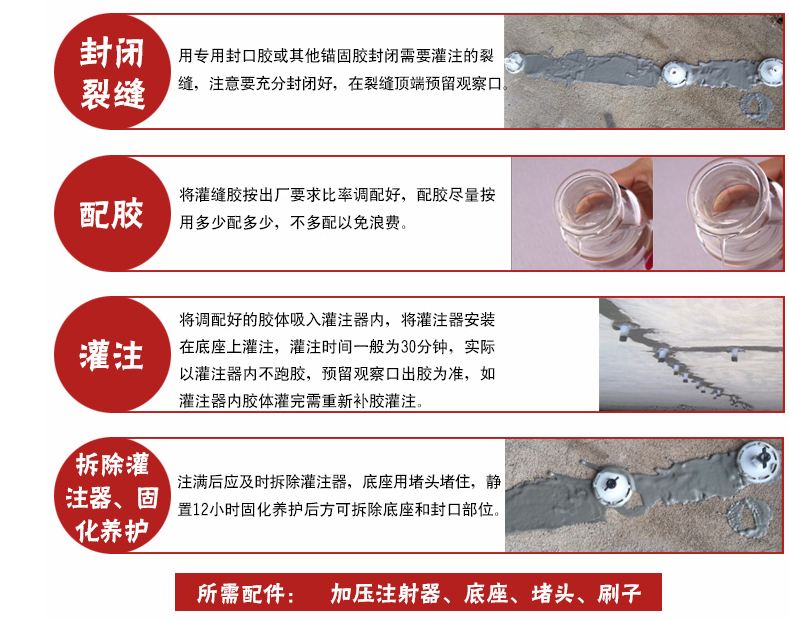

上面介绍的是是高压灌注流程,静置灌注主要按照以下施工工艺:

灌缝胶如何施工?有哪些注意事项?

灌缝胶如何施工?有哪些注意事项?

注意事项:

1. 本品安全无毒,非易燃品,可满足各运输部门的要求。

2. 调胶混合必须均匀,否则会影响粘结强度。

3. 一次调胶量不应太多,现配现用,调好的胶必须在适用期内用完;配胶的容器宜广口足够大,以便胶体反应后放热能快速分散。

4. 取胶工具不能混用,A/B组份包装盖不能混盖,取完胶后必须密封剩料。

5. 未固化的胶体接触的皮肤、衣服上用蘸酒精的棉布擦拭干净,再用清水冲洗。如不慎溅入眼睛,用大量流动清水清洗,并就近就医;如不慎吞食,禁止催吐,给饮牛奶并立即就医。

极悦灌缝胶目前已广泛应用于国内多项建筑工程中,盱眙维西桥、海门市东洲小学、东莞特殊学院、云南大理州博物馆等地均有极悦灌缝胶的身影,极悦专注加固行业多年,始终用最贴心的服务对待每一位顾客,东莞极悦,期待您的到来~极悦一站式服务热线:站内联系主管。

本文链接:http://www.joygor.com/Article/gfjrhsgynx.html

(编辑者:东莞极悦,如需转载,请注明出处)
