电厂建筑相比较其他建筑设施,尤其是电厂主体建筑在很多地方和其他场景下的普通建筑设施有着不同的要求。因而,在植筋加固的时候也有着不同的要求。


施工员必看!电厂植筋加固的方法


一般来说,电厂进行植筋加固时,钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗后擦干方可使用。


植筋时,将钢筋缓慢地旋转插至孔底,以免插入速度过快,导致植筋胶喷出。为保证胶体分布均匀,钢筋插入后表面应有少量胶体外溢,如有气泡或伴有较大的噗噗声,说明孔内植筋胶不实,应重新注胶。


植筋前,根据孔深,在钢筋适当位置安装钢筋固定块,以定位钢筋,防止钢筋因重力而下沉,造成钢筋与孔下部粘结不足,还可以达到防止钢筋下部植筋胶外溢的作用。

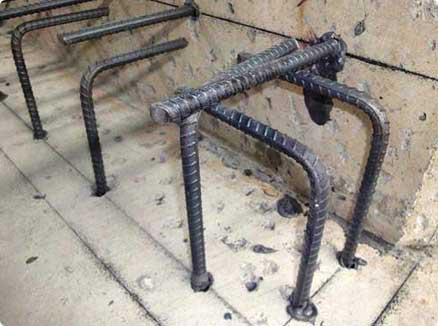

植筋完成后,采用简易支架将钢筋远端支起,使钢筋处于水平位置。


植筋胶

6261D476A8C3F08E1E587BD31CA5BB14


植筋调整好后至固化完成前,钢筋不可受到扰动,根据实验,保温在10℃以上时,凝结硬化最快。冬季施工,气温在5℃以下时必须停止施工,或采取保温措施。这时如果将建筑植筋胶的A、B组分用温水锅分别进行水浴加热,反而会得到更好的使用效果(具体水浴加热温度应参照说明书或询问生产厂商)。在冬季施工时,固化速度会慢些,具体时间请参考下方东莞极悦植筋胶固化时间表:

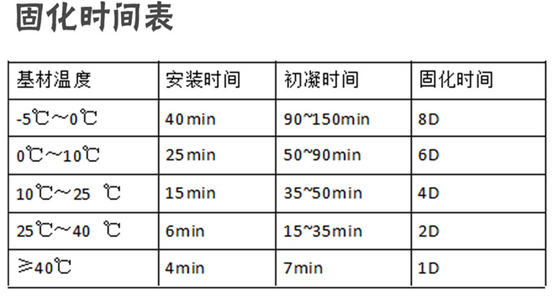

植筋胶固化时间表


如果您对该电厂使用的植筋胶产品感兴趣,欢迎拨打我们的一站式服务热线:站内联系主管。


本文链接:http://www.joygor.com/Article/sgybkdczjj.html

(编辑者:东莞极悦,如需转载,请注明出处)

扫码获得免费技术支持扫码获得免费技术支持

扫码获得优惠信息扫码获得优惠信息

东莞极悦平台有限公司  版权所有
24小时咨询热线:站内联系主管
E-mail:[email protected]
地址:东莞市江北新区万寿路15号东莞工大科技产业园E1幢东101室
